ANÁLISIS DE SMM | COBRE MUNDIAL
¿Qué podría significar la reanudación de Cobre Panamá para la oferta mundial de cobre?
La última recomendación de Panamá de negociar un nuevo marco operativo ha reavivado la perspectiva de una nueva explotación minera en uno de los mayores activos de cobre del mundo. La producción histórica muestra por qué la mina es importante, pero el procesamiento actual de las reservas no debe confundirse con una reanudación total.
5 de octubre de 2026 | Análisis de SMM
|
330,9 kt Producción de cobre de Cobre Panamá en 2023 Producción detenida en noviembre |
46,8% Participación en la producción de cobre de FQM en 2023 Cálculo de SMM |
70 kt Cobre recuperable en las reservas Estimación de First Quantum |
Una comisión del gobierno panameño ha recomendado iniciar negociaciones formales con First Quantum Minerals sobre un nuevo marco para Cobre Panamá. La recomendación del 30 de septiembre contempla la reanudación de las operaciones bajo nuevas condiciones que también financiarían un cierre gradual a largo plazo. El presidente José Raúl Mulino aún no ha aprobado la reanudación, por lo que la recomendación debe considerarse una vía potencial y no una decisión definitiva de reapertura.
La distinción es importante para el mercado del cobre. Cobre Panamá producía más de 330.000 toneladas de cobre al año antes de que las operaciones se detuvieran en noviembre de 2023 y representaba alrededor del 1% de la producción mundial de cobre en el momento del cierre. Por tanto, el retorno de la producción minera nueva sería relevante para la oferta mundial, pero el calendario y la magnitud de cualquier reanudación siguen sujetos a condiciones políticas, legales y operativas.
|
La producción histórica muestra la magnitud de la oferta suspendida |

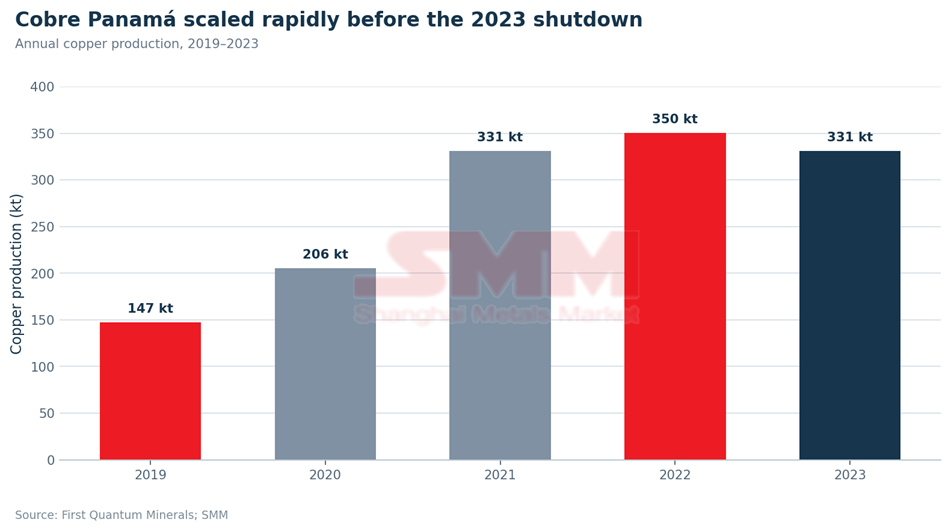

Cobre Panamá pasó de la fase de aumento a la producción a gran escala en solo unos años. First Quantum informó de 147,5 kt de producción de cobre en 2019, incluida la producción precomercial, que aumentó a 205,5 kt en 2020 y a 331,0 kt en 2021. La producción alcanzó un récord de 350,4 kt en 2022 antes de descender a 330,9 kt en 2023, cuando las operaciones se detuvieron en noviembre.
La cifra de 2023 es especialmente notable porque se logró a pesar de que la mina no pudo operar durante todo el año. Este rango histórico ofrece una indicación útil de la posible importancia de la oferta de Cobre Panamá, aunque no debe interpretarse como una previsión inmediata tras la reanudación.

|
La mina se había convertido en un pilar central de la cartera de cobre de First Quantum |

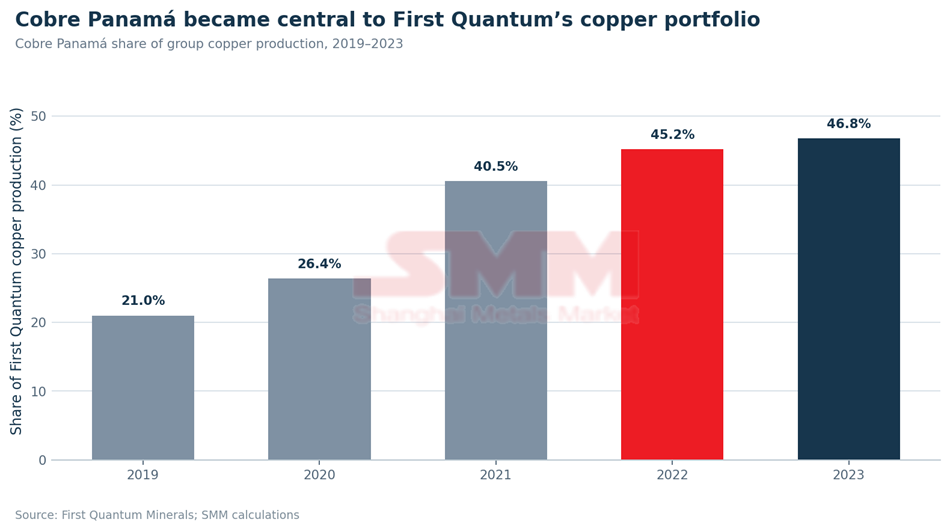

La importancia de Cobre Panamá no se limitaba a la oferta mundial. La mina también se convirtió en la mayor contribuyente individual de cobre de First Quantum. Su participación en la producción de cobre del grupo aumentó de aproximadamente el 21,0% en 2019 al 26,4% en 2020, al 40,5% en 2021 y al 45,2% en 2022. En 2023, Cobre Panamá representó aproximadamente el 46,8% de la producción total de cobre de First Quantum, según los cálculos de SMM a partir de los datos de la empresa.
Esa concentración ayuda a explicar por qué el cierre modificó sustancialmente el perfil de producción de First Quantum y por qué una reanudación negociada sería estratégicamente importante para la empresa. También significa que cualquier retorno de la minería nueva afectaría no solo a la oferta mundial de cobre, sino también al equilibrio de la propia cartera de activos de First Quantum.

|
El procesamiento de las reservas está poniendo a prueba la planta, pero no es una reapertura de la mina |
Cobre Panamá ya ha reanudado una actividad limitada de procesamiento en 2026, pero esto debe separarse de la cuestión de la reanudación de la minería. Panamá autorizó la retirada, el procesamiento y la exportación del mineral extraído antes de la suspensión de 2023. First Quantum estima las reservas en aproximadamente 38 millones de toneladas, que contienen unas 70.000 toneladas de cobre recuperable.
El primer circuito de molienda se reinició en mayo de 2026. Durante el segundo trimestre, la operación procesó aproximadamente 2,1 millones de toneladas de mineral almacenado con una ley media del 0,23% de Cu y una tasa de recuperación del 67%, produciendo 3.216 toneladas de cobre. First Quantum mantuvo la previsión para 2026 de 30–40 kt de cobre procedentes del procesamiento de las reservas, y se espera que el metal recuperable restante se procese en 2027.
Este programa demuestra que partes del complejo de procesamiento pueden volver a ponerse en servicio tras el cierre prolongado, al tiempo que se reconstruye la capacidad de la mano de obra y de la cadena de suministro. Sin embargo, no se permite ninguna extracción, perforación o voladura nueva en el marco del programa de reservas. Para el mercado del cobre, la producción actual es, por tanto, una conversión temporal de inventario y no un retorno de la oferta minera.
|
Cobre Panamá: puntos de referencia operativos y de reanudación |
|
Indicador |
Última cifra / cifra histórica |
|
Producción de cobre en 2023 |
330,9 kt |
|
Producción anual récord de cobre |
350,4 kt (2022) |
|
Reserva mineral (31 de diciembre de 2024) |
2,73 Bt al 0,38% de Cu |
|
Mineral almacenado actual |
~38 Mt |
|
Cobre recuperable en las reservas |
~70 kt |
|
Previsión de procesamiento de reservas para 2026 |
30–40 kt de Cu |
|
Producción de reservas del 2T de 2026 |
3.216 t de Cu |
|
Estado actual de la minería nueva |
Suspendida; sin decisión de reanudación |
|
Última evolución política |
La comisión recomienda negociaciones sobre un nuevo marco |
|
Una reanudación podría devolver una oferta relevante, pero es poco probable que el camino sea inmediato |
La producción histórica sugiere que un Cobre Panamá en pleno funcionamiento podría devolver en última instancia varios cientos de miles de toneladas de oferta anual de cobre. A su ritmo operativo de 2022–2023, la mina contribuyó con aproximadamente 330–350 kt al año. Esa magnitud sería significativa en un mercado en el que las nuevas minas de cobre de gran tamaño son difíciles de autorizar, financiar y construir.
Sin embargo, la recomendación de la comisión de septiembre aún no proporciona una fecha de reanudación, un acuerdo operativo ni un calendario de producción. Cualquier marco nuevo tendría que resolver la estructura jurídica bajo la que opera la mina, establecer condiciones económicas y medioambientales aceptables, abordar los litigios pendientes y mantener la legitimidad política tras la controversia que condujo al cierre de 2023.
Desde el punto de vista operativo, el programa de reservas aporta pruebas útiles sobre la preparación de la planta, pero se está llevando a cabo con material extraído previamente y con leyes inferiores a la ley de reserva histórica de la mina. La transición del procesamiento de reservas al mineral nuevo requeriría la remobilización de la flota minera, los tajos, el movimiento de estériles, los sistemas de perforación y voladura, los contratistas y las cadenas de suministro de apoyo. En consecuencia, la producción histórica debe tratarse como una indicación de la magnitud potencial y no como una hipótesis de oferta a corto plazo.
|
Perspectiva de SMM |
Para el resto de 2026, la contribución de cobre de Cobre Panamá probablemente estará definida principalmente por el programa de procesamiento de reservas y no por una reanudación minera total. La previsión de First Quantum de 30–40 kt para 2026 es pequeña en relación con la producción anual histórica de la mina, pero sigue siendo relevante porque introduce concentrado adicional en el mercado después de más de dos años sin producción minera normal.
La cuestión más importante de la oferta se traslada a 2027. Si las negociaciones entre Panamá y First Quantum producen un marco nuevo aceptable, el mercado empezará a centrarse en la secuenciación de las actividades de minería nueva, el tiempo necesario para remobilizar la mina y la forma de cualquier aumento de la producción. Por tanto, un acuerdo negociado mejoraría las perspectivas de la oferta de cobre a medio plazo antes de que cambie necesariamente la oferta física de la mina de forma inmediata.
Una reanudación gradual sería el escenario base más prudente que un retorno inmediato a los ritmos anuales de 330–350 kt alcanzados antes del cierre. La campaña de procesamiento actual puede ayudar a restablecer la familiaridad con la planta, reconstruir la plantilla y reconectar las cadenas de suministro, pero el lado minero de la operación ha permanecido suspendido desde noviembre de 2023. Cuanto más persista esa suspensión, más importantes serán la preparación de la mano de obra, el estado de los equipos móviles, la planificación minera y la movilización de contratistas para el calendario de reanudación.
Desde la perspectiva del mercado mundial, Cobre Panamá sigue siendo uno de los pocos activos suspendidos capaces de añadir oferta de cobre a una escala comparable a la de una nueva mina importante sin necesidad de construir un complejo de procesamiento completamente nuevo. Esto confiere a las negociaciones una importancia inusual en un momento en que la industria busca oferta minera adicional. No obstante, SMM considera importante distinguir entre tres etapas separadas: el procesamiento temporal de las reservas, un acuerdo político y legal para permitir la minería nueva y el posterior aumento físico de la producción minera.
Si se acuerda un marco de reanudación y la ejecución avanza sin contratiempos, Cobre Panamá podría resurgir como una fuente relevante de concentrado de cobre y reducir gradualmente parte del déficit de oferta creado por su cierre en 2023. Si las negociaciones se estancan, las reservas actuales acabarán agotándose y la operación podría volver a contribuir con poco o ningún cobre. Por tanto, la dirección de las negociaciones de Panamá, y no solo el programa actual de reservas, será el indicador clave del impacto a largo plazo de la mina en la oferta mundial de cobre.
